Culemborg

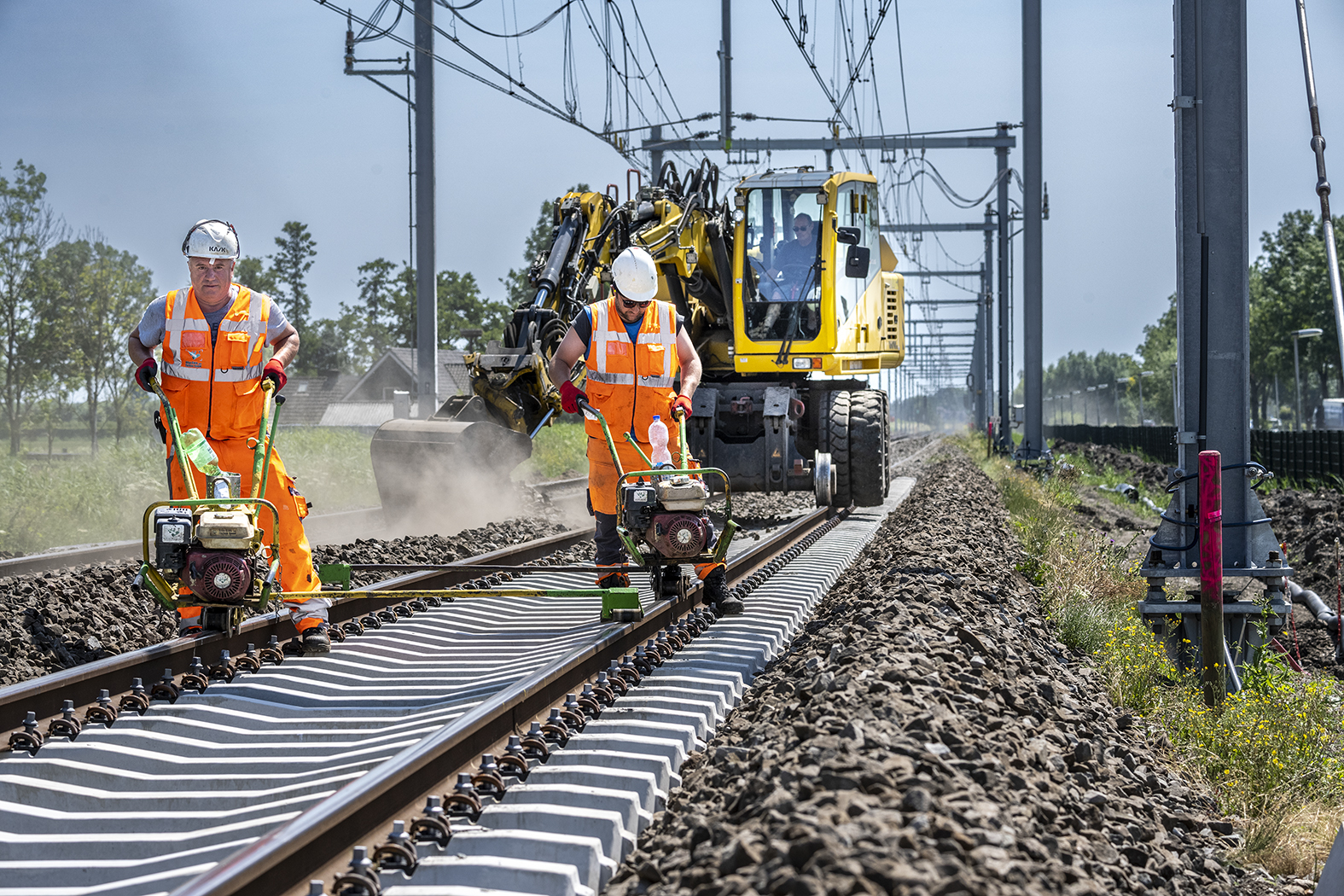

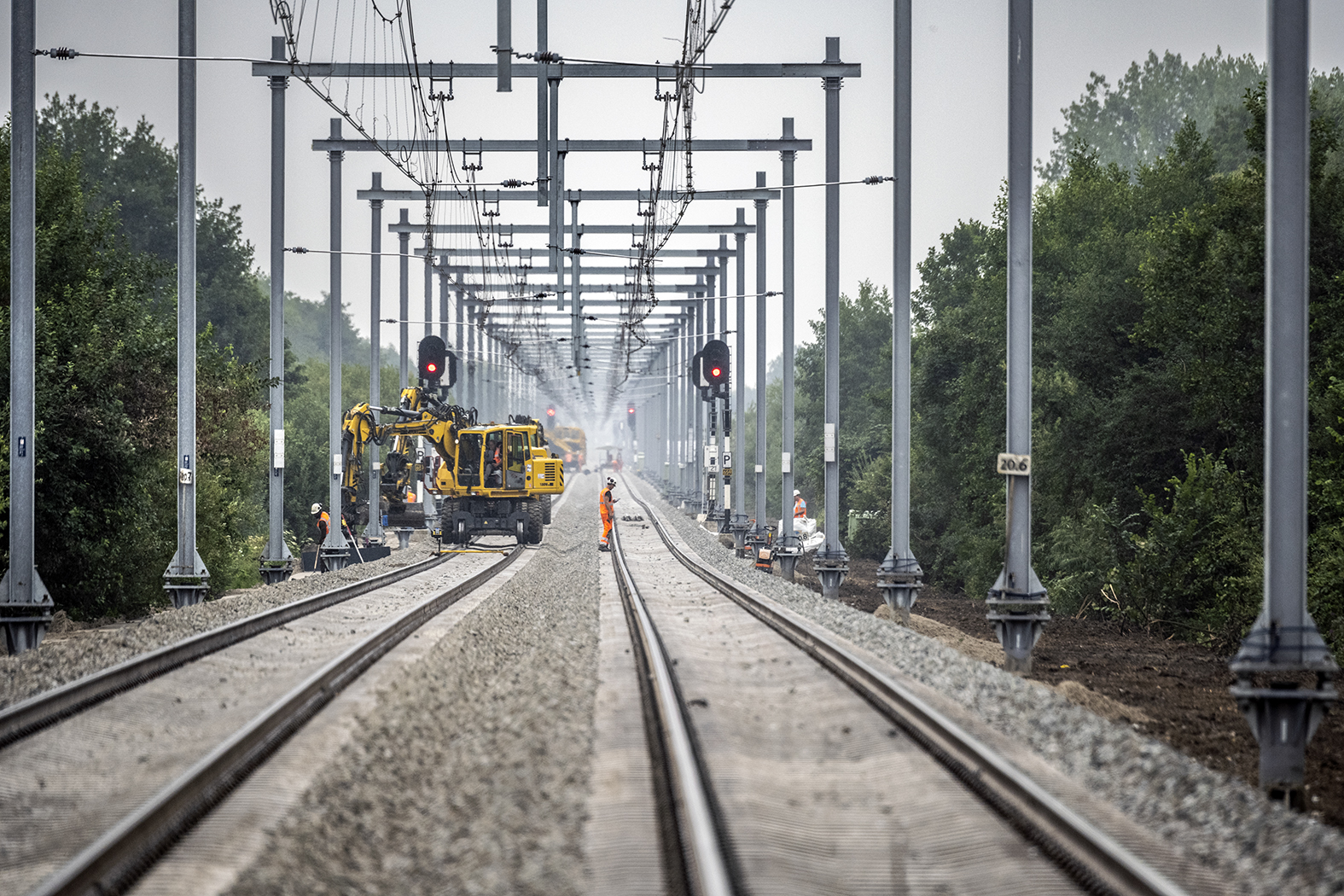

Op het spoor tussen Culemborg en Tricht rijden treinen met een aangepaste snelheid omdat de spoorbaan instabiel is. Een stabiele baan is essentieel voor de veiligheid en continuïteit van het spoor. Daarom vernieuwt Swietelsky Rail in opdracht van ProRail het spoor in 2022. Over een lengte van circa 4,5 kilometer leggen we onder het spoor een speciale funderingslaag aan om de spoorbaan voor de lange termijn te stabiliseren. We verplaatsen en vervangen diverse kabels en leidingen en zorgen voor een goede afwatering. Ook vernieuwen we de bovenleiding en de bovenleidingsportalen en vervangen we ballast, dwarsliggers en spoorstaven. Deze spoorvernieuwing voeren we uit tussen februari en het najaar van 2022.
Planning

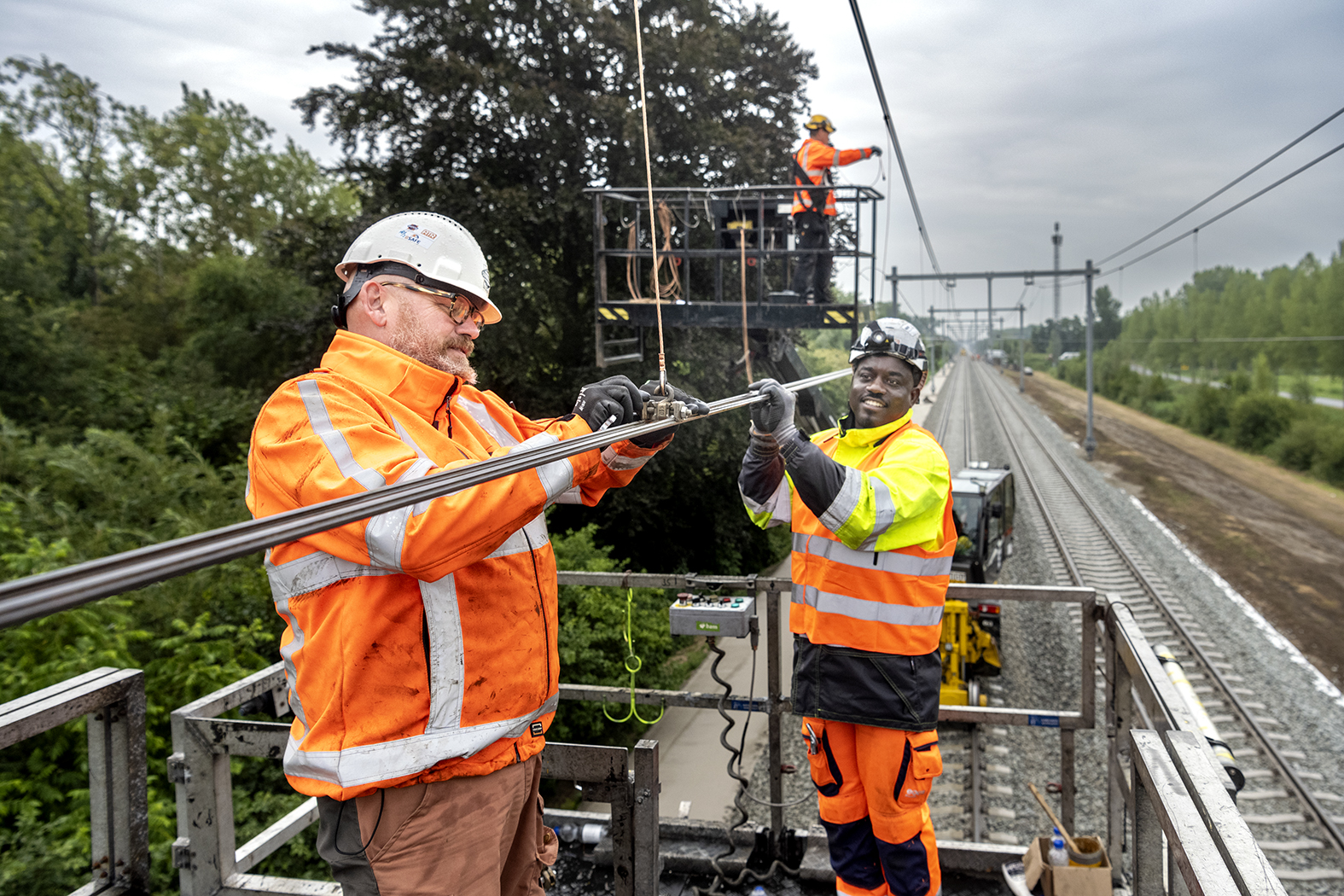

Om het treinverkeer zo min mogelijk te hinderen, voeren we veel werkzaamheden ’s nachts uit. Een deel van de werkzaamheden voeren we uit tijdens buitendienststellingen: periodes waarin er geen treinen rijden. Die periodes zijn al gepland:
-
Donderdag 28 april tot en met woensdag 4 mei 2022;
-
Donderdag 14 juli tot en met zaterdag 6 augustus 2022.
We informeren u hier tijdig over.
Globale planning
Januari - april 2022 | Voorbereidende werkzaamheden: kabel- en leidingwerkzaamheden, diverse onderzoeken en nulmetingen, inrichten van de bouwterreinen en -depots. |

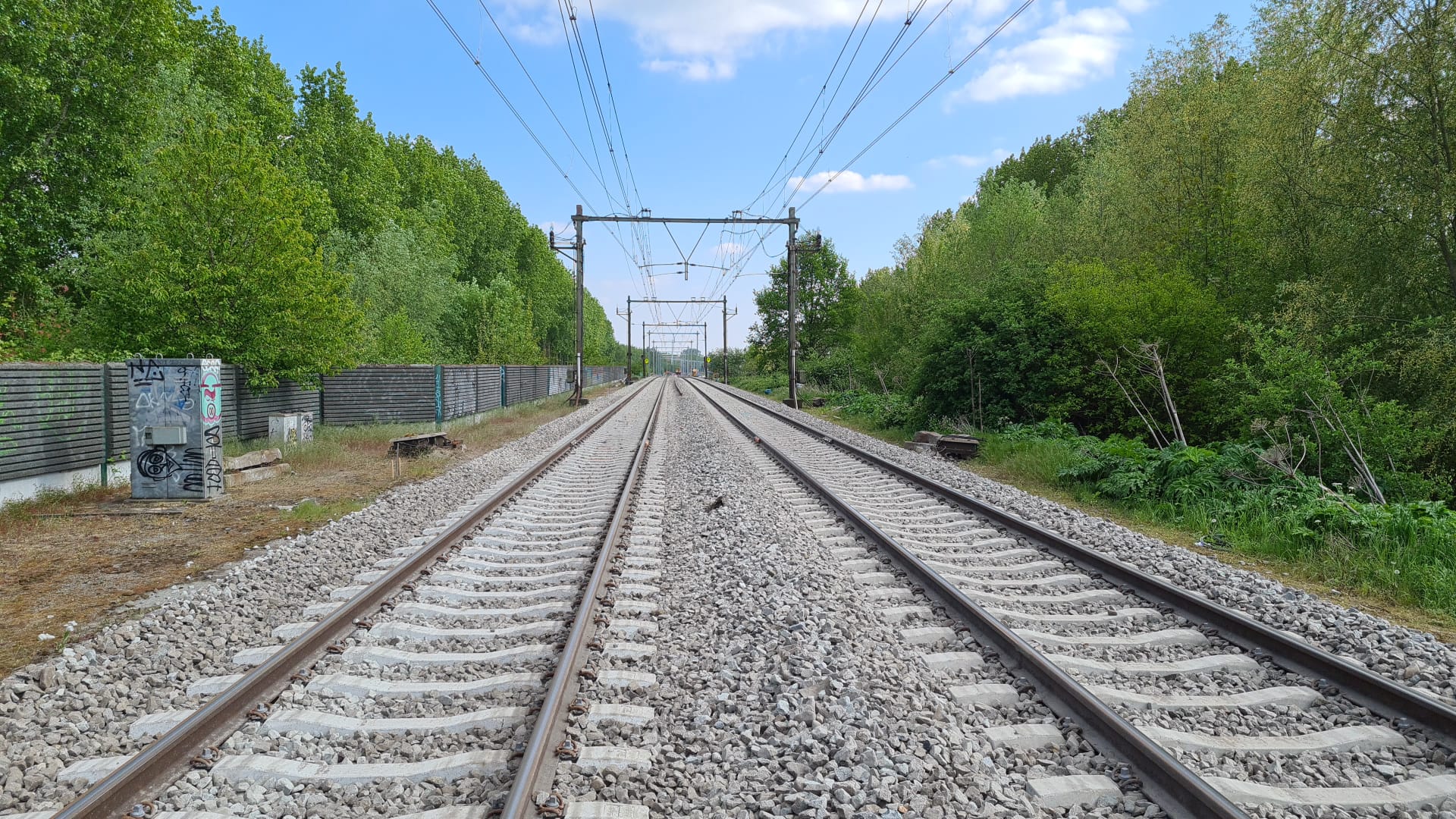

28 april – 4 mei 2022 | Buitendienststelling |
Mei - juli 2022 | Inrichten bouwdepots, aanvoer van materiaal en materieel, monitoren bovenleidingsportalen |
14 juli – 6 augustus 2022 | Buitendienststelling |
Augustus - december 2022 | Opruimen van de bouwterreinen en -depots, herstellen van gebreken. |
Nieuws
22 september || Nachtwerk in september en oktober; uitvoeren van restwerkzaamheden
Nachtwerk in september en oktober: uitvoeren van restwerkzaamheden
Aan het spoor vinden komende periode enkele restwerkzaamheden plaats. Deze voeren we uit in de periode dat er geen treinen rijden: tussen einde dienstregeling rond 01.00 uur en start dienstregeling om 05.00 uur. We verwachten weinig overlast voor omwonenden van het spoor. Het gaat om de volgende nachten:
- Zondag 25 op maandag 26 september 2022
- Zondag 2 op maandag 3 oktober 2022
- Zondag 9 op maandag 10 oktober 2022
- Maandag 10 op dinsdag 11 oktober 2022

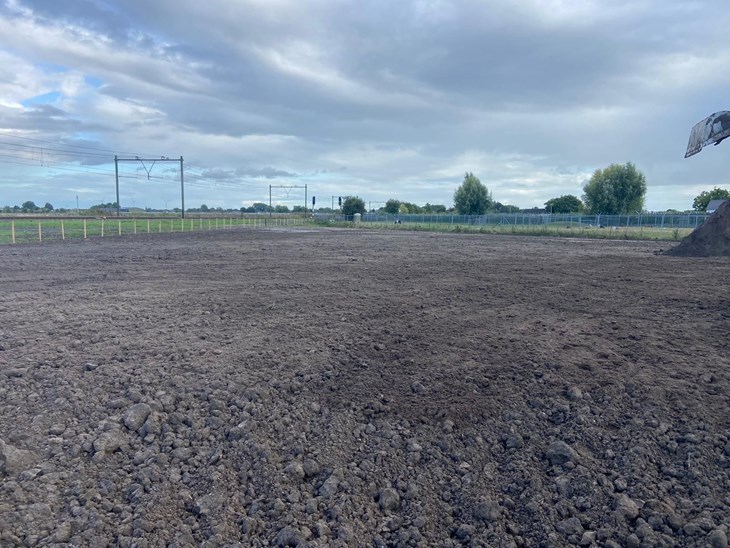

Afgelopen weken is er hard gewerkt om alle vrijgekomen materialen af te voeren en de verschillende bouwdepots op te ruimen. Die werkzaamheden zijn inmiddels grotendeels klaar.

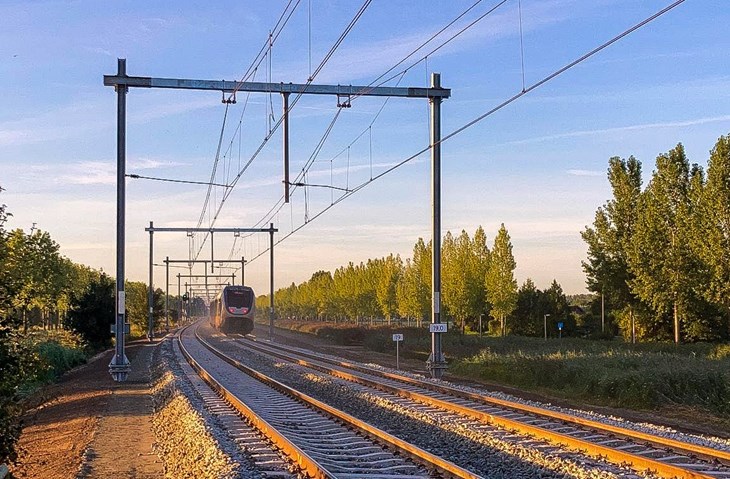

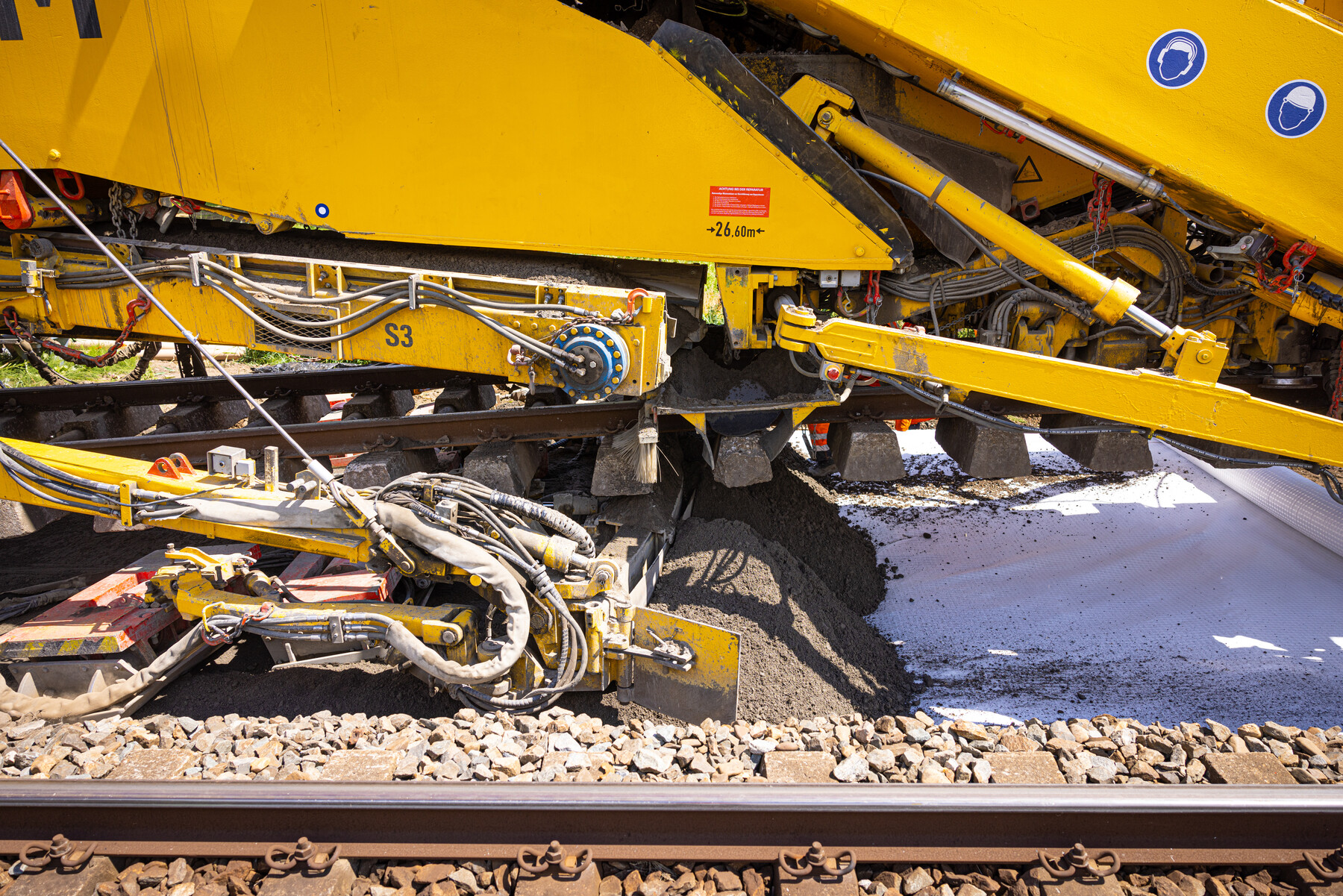

6 augustus 2022 || Spoor Culemborg-Geldermalsen met nieuwe funderingslaag volgens planning in dienst
Afgelopen 23 dagen voerde Swietelsky in opdracht van ProRail groot onderhoud uit aan het spoor tussen Utrecht en Geldermalsen. Op één van de drukst bereden spoorcorridors brachten we met de speciale werktrein PM1000 een nieuwe funderingslaag aan onder het spoor. Sinds vanmorgen vroeg (6 augustus 06.00 uur) rijden de treinen weer!
Veel werk verzet

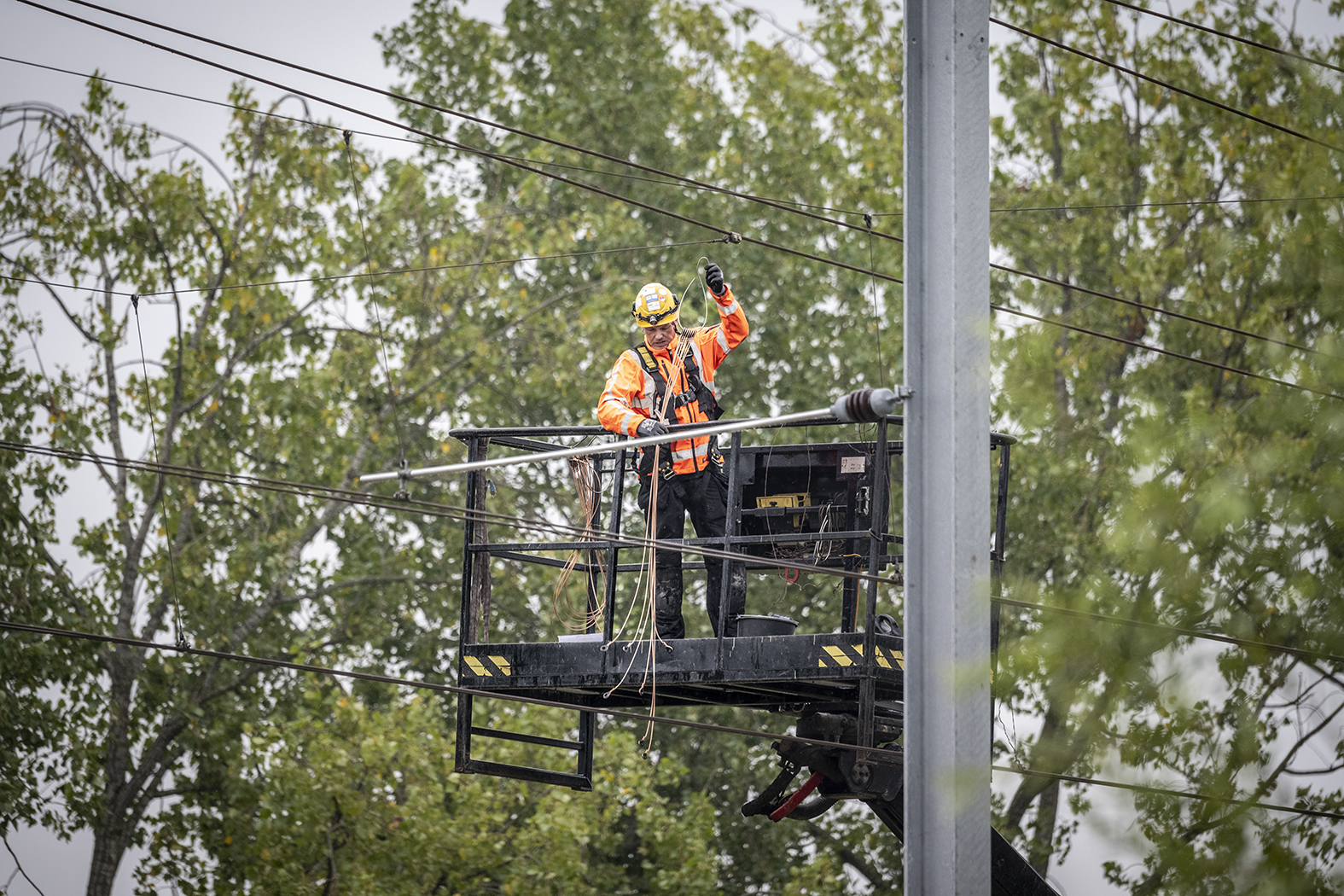

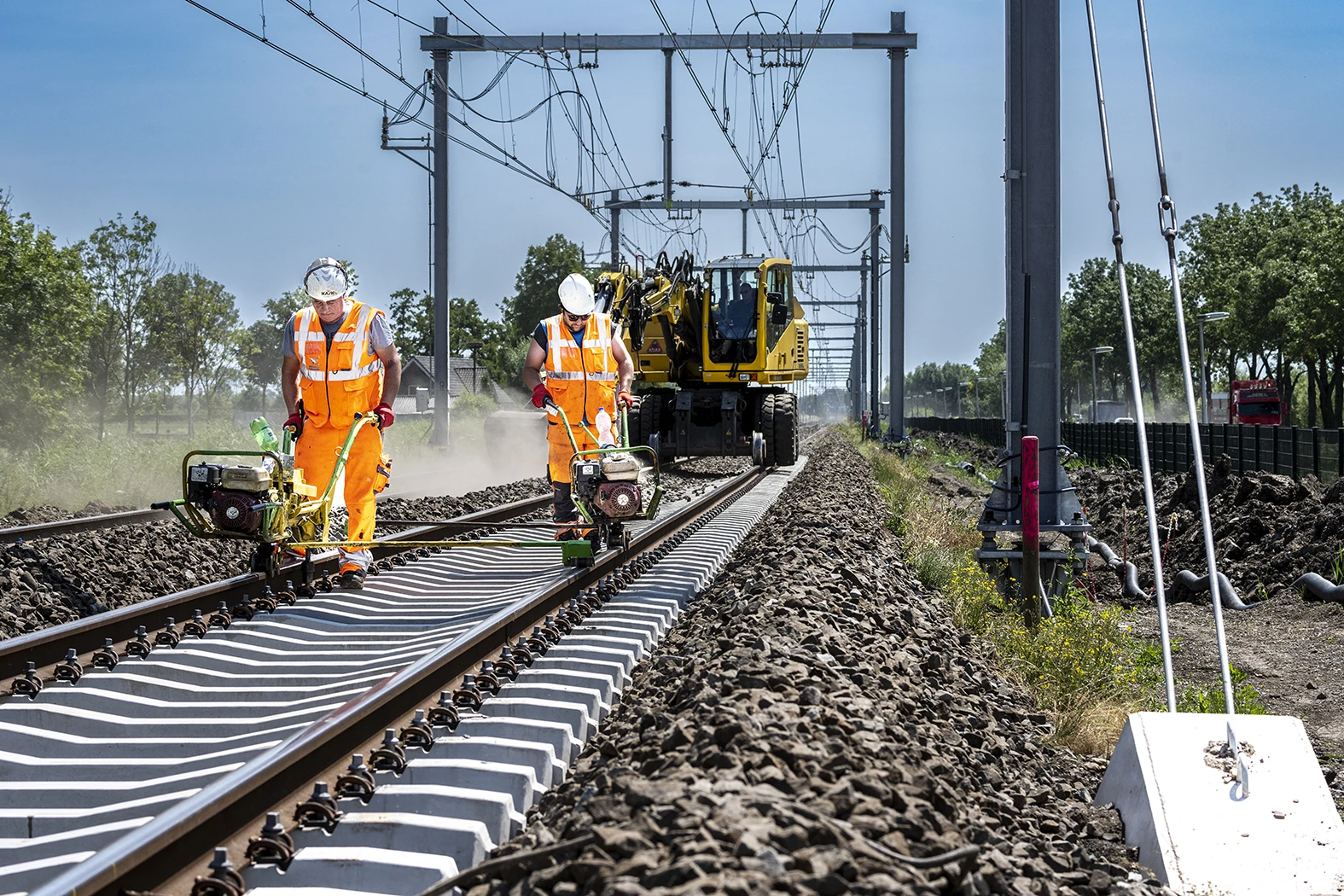

Projectmanager Robert van Eekelen is trots: “Er is in de afgelopen 23 dagen veel werk verzet. In een relatief korte periode is er onder negen kilometer spoor een nieuwe funderingslaag aangebracht. Ook vernieuwden we dwarsliggers en ballast, realiseerden we de afwatering en verbreding van de spoorbermen en legden we schouwpaden aan. De bovenleiding is definitief gemaakt en alle nieuw aangelegde kabels zijn getest en in gebruik genomen. Ik ben enorm trots op iedereen die zich tijdens deze buitendienststelling heeft ingezet, overdag en in de nacht. Dankzij die inzet zijn de werkzaamheden, ondanks de extreme warmte in de eerste week en enkele kleine tegenslagen, volgens planning afgerond.”
De inzet van de PM1000 maakt dat er in een kortere spoorafsluiting meer werk verricht kan worden en dat veel verplaatsing van materiaal over het spoor plaatsvindt. Van Eekelen: “We realiseren ons dat we hinder voor de omgeving hebben veroorzaakt. Ondanks verschillende maatregelen om die hinder te beperken, kregen omwonenden te maken met geluid, trillingen en verschillende omleidingen door wegafsluitingen. We bedanken iedereen voor het begrip tijdens de werkzaamheden en de overlast die daarmee gepaard ging.”
Komende periode
Nu de treinen weer rijden, zijn de grootste werkzaamheden afgerond. Komende maand voeren we nog een deel van het vrijgekomen materiaal af, ruimen we de tijdelijk ingerichte bouwdepots op en brengen we de werkterreinen weer terug in de oorspronkelijke staat. Afvoer van materiaal vindt plaats van maandag tot en met vrijdag tussen 06.00 en 18.00 uur. In een aantal nachten voeren we de komende maanden nog kleine – afrondende - werkzaamheden op en rond het spoor uit. Deze veroorzaken naar verwachting weinig hinder voor omwonenden.

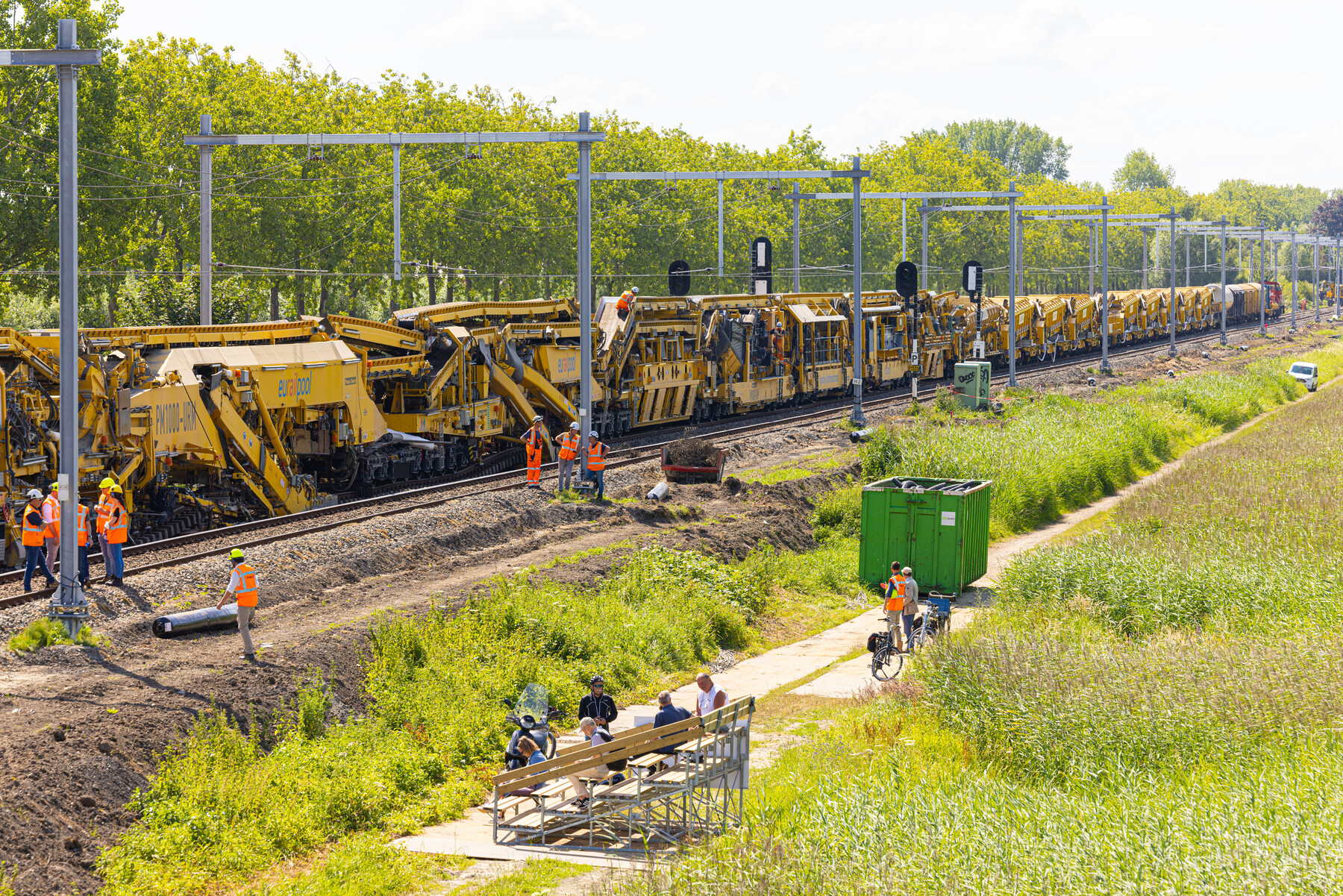

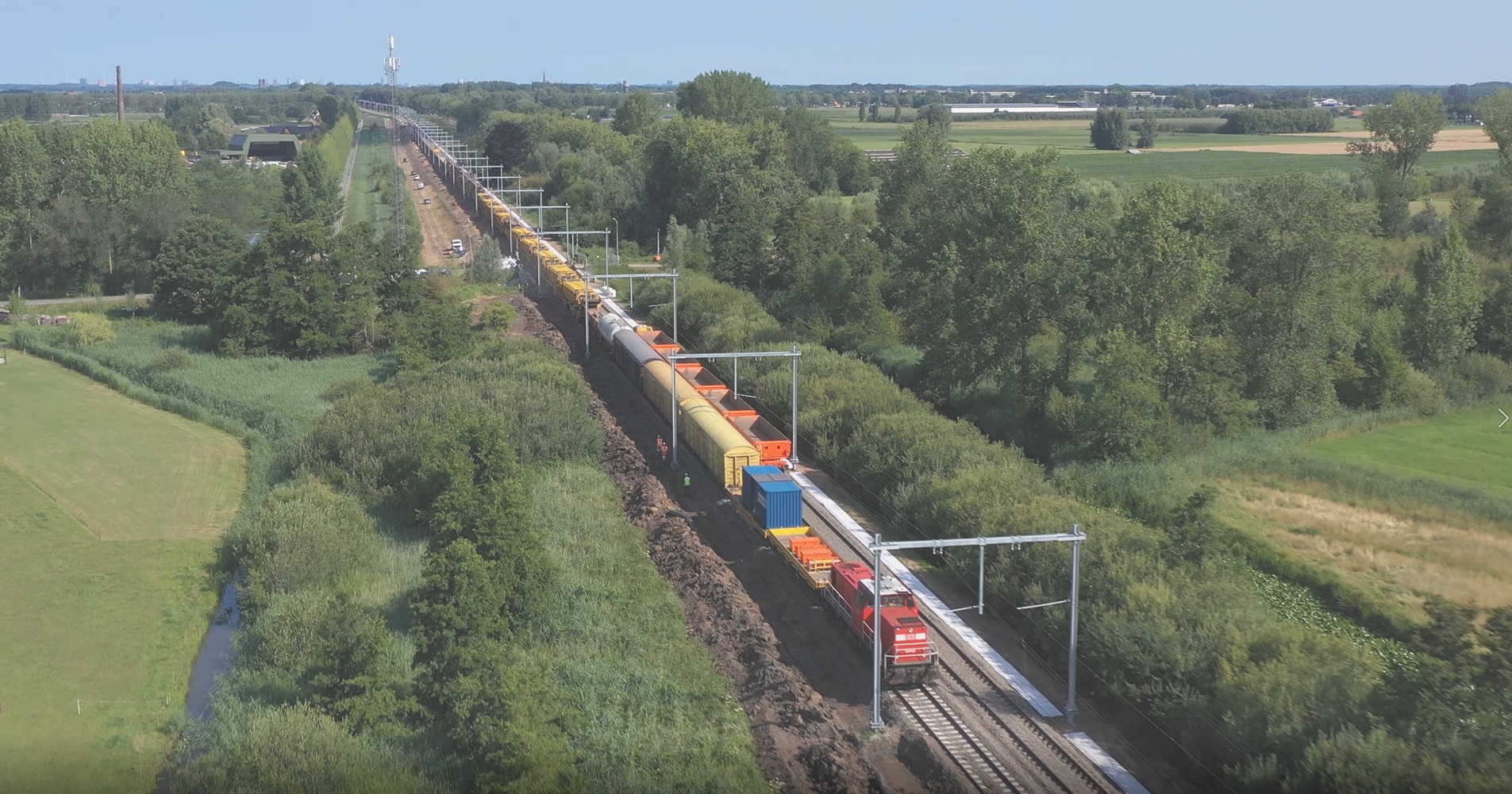

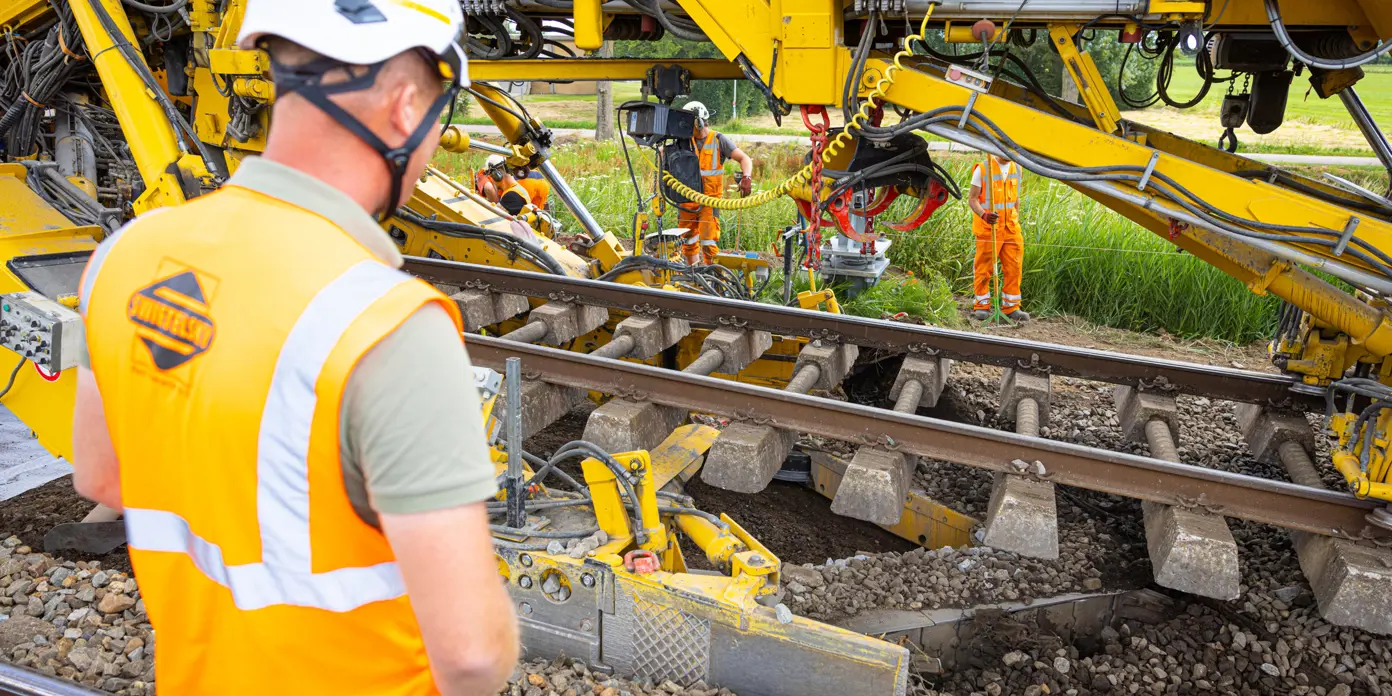

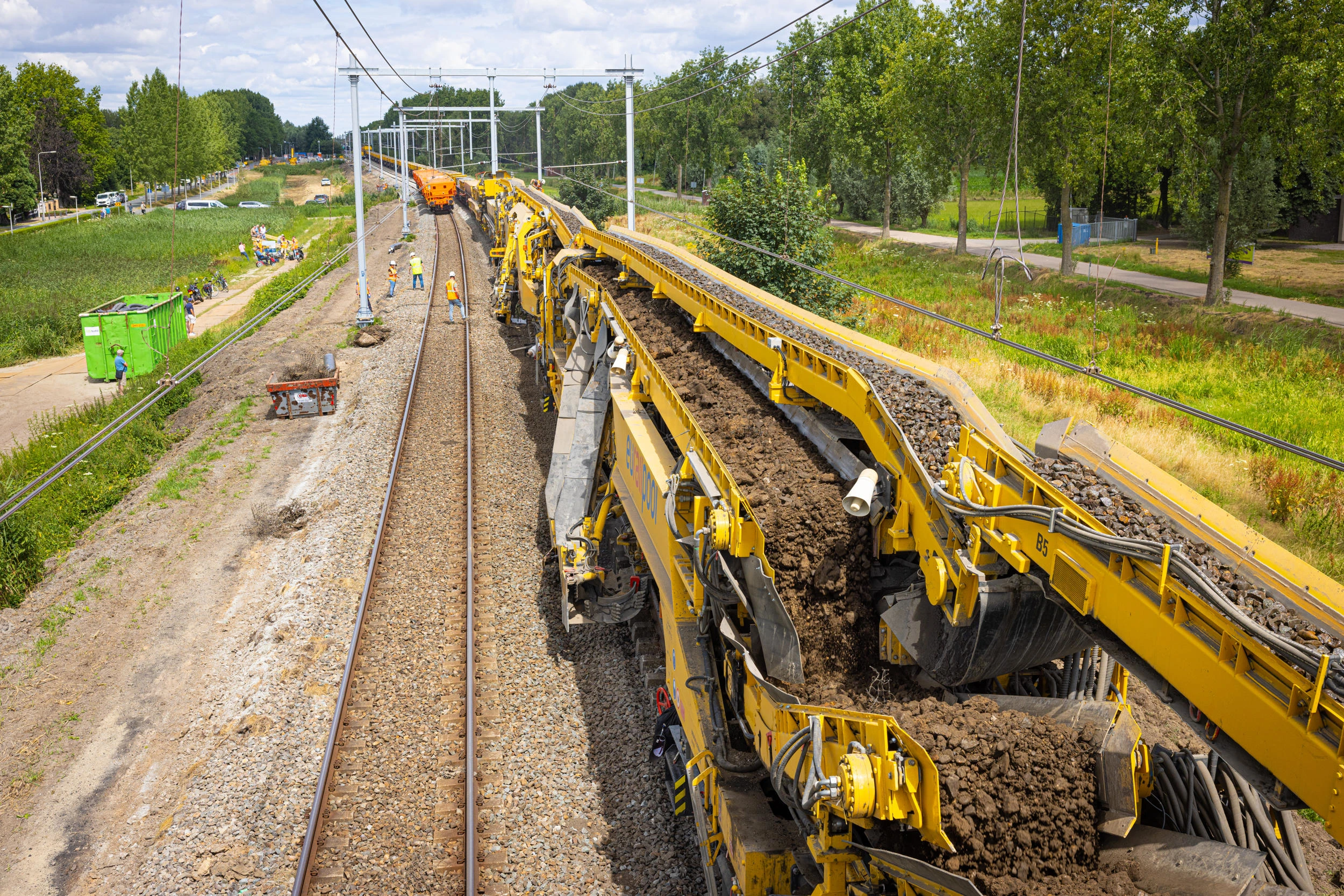

28 juli 2022 || Dronebeelden van de PM1000

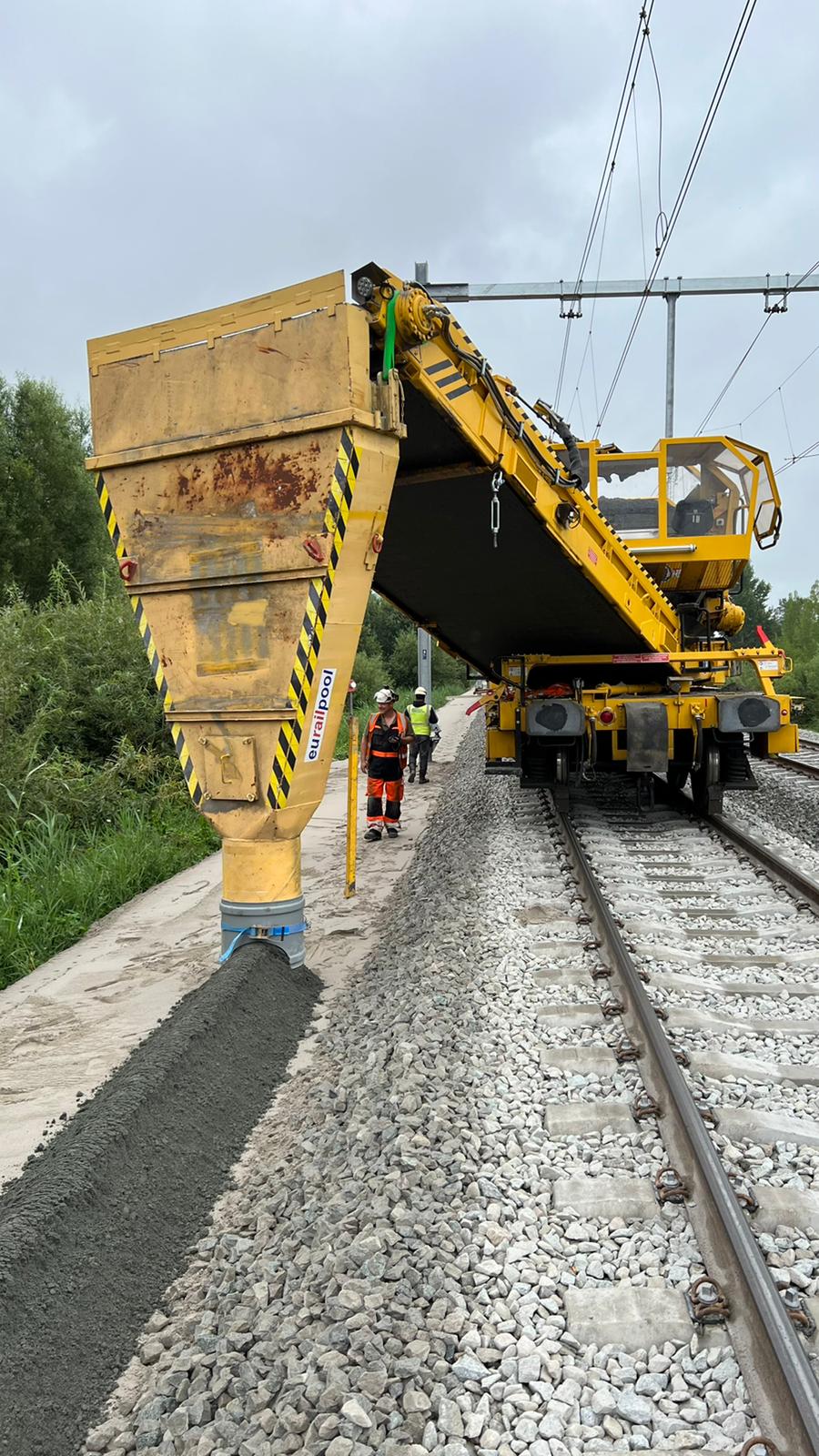

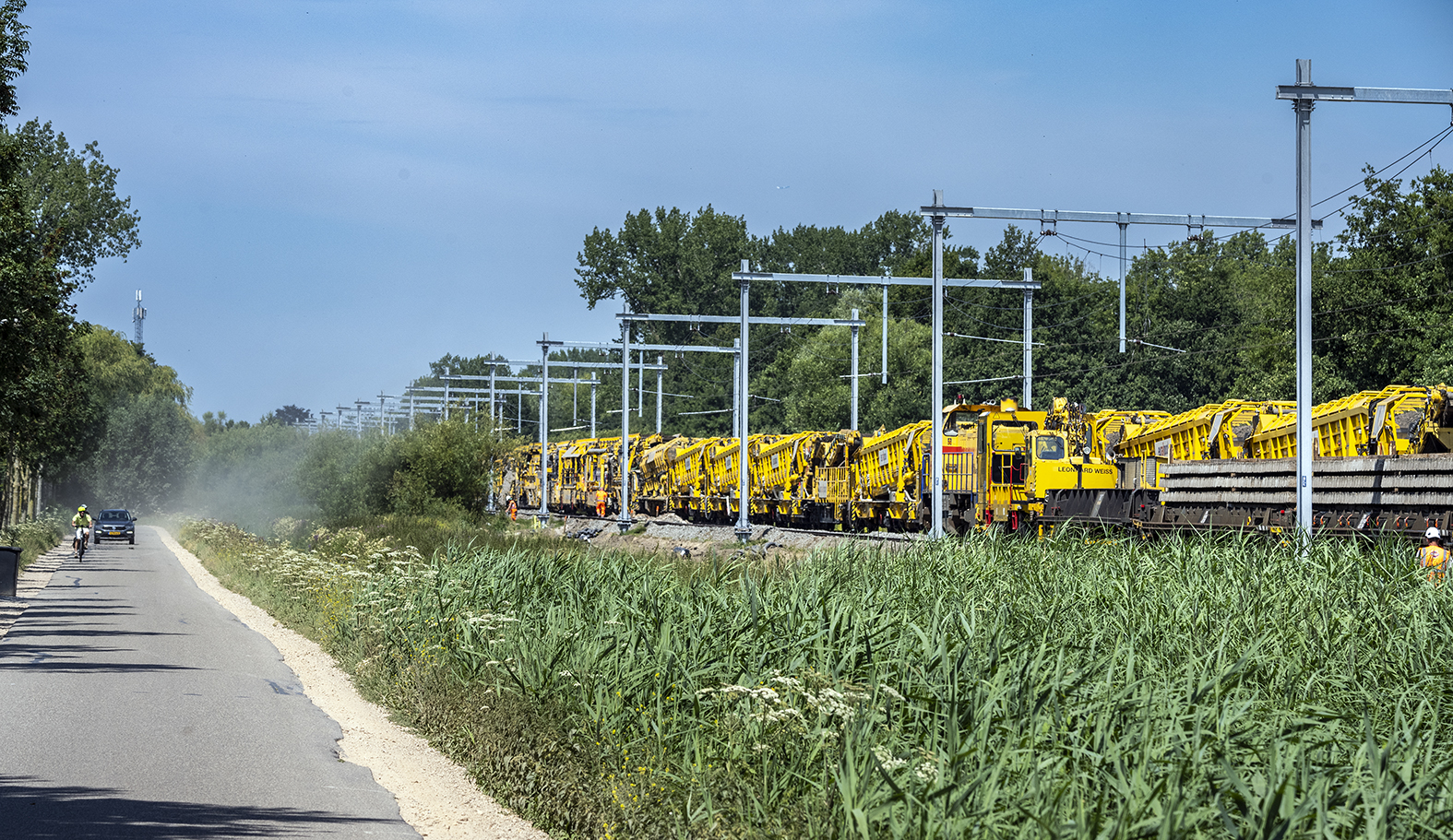

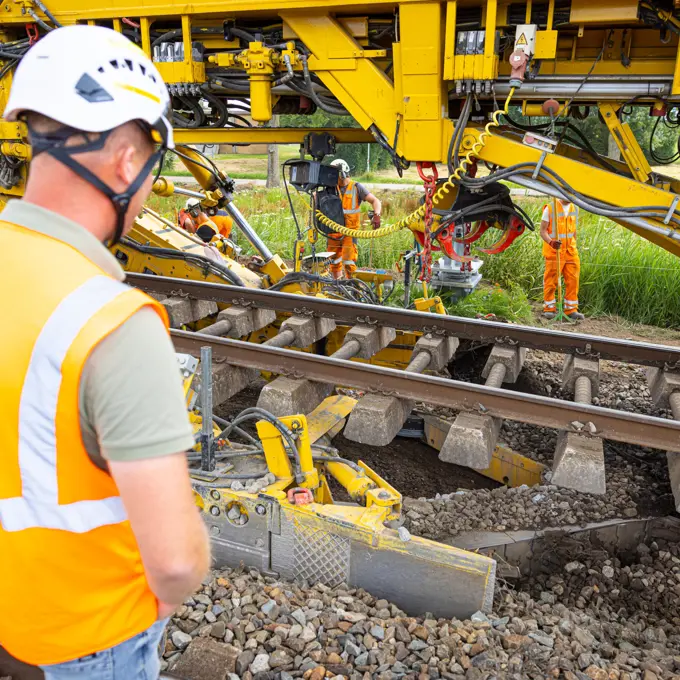

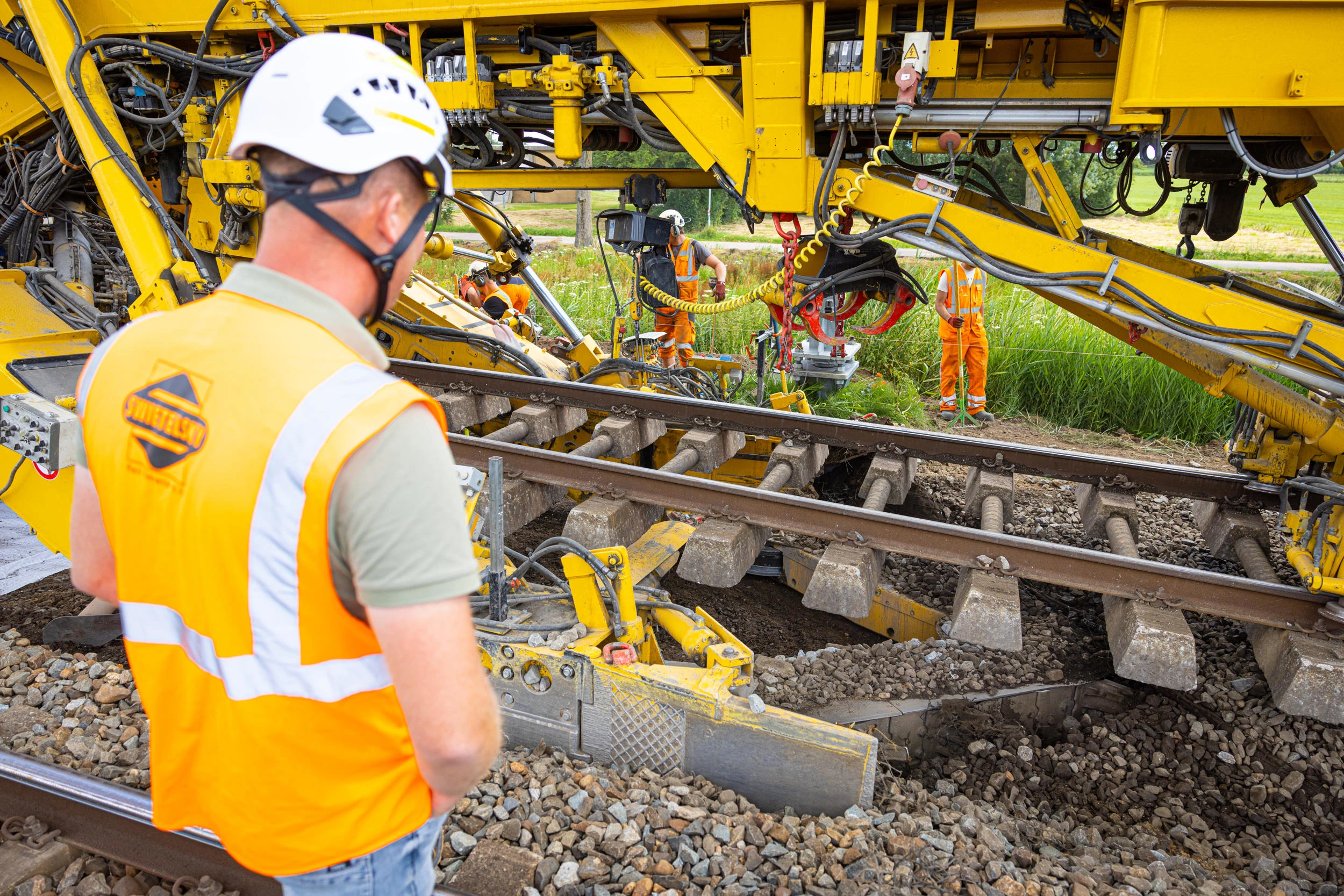

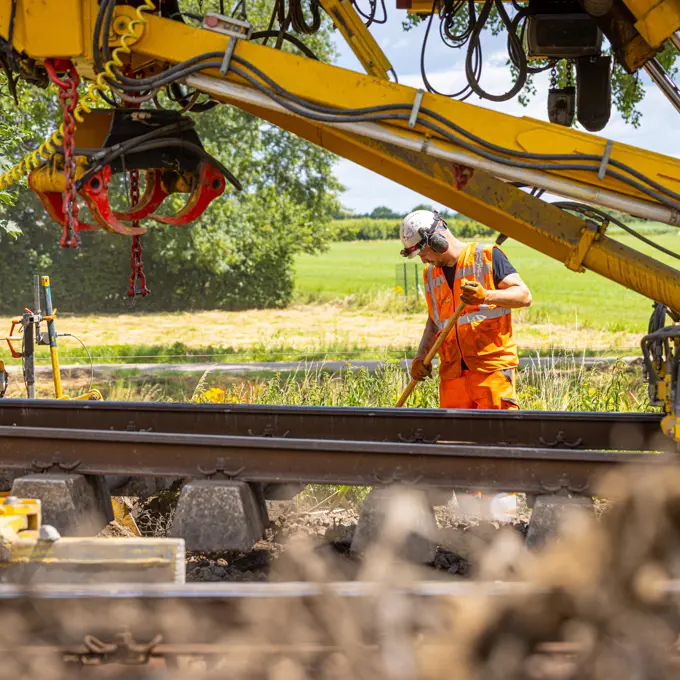

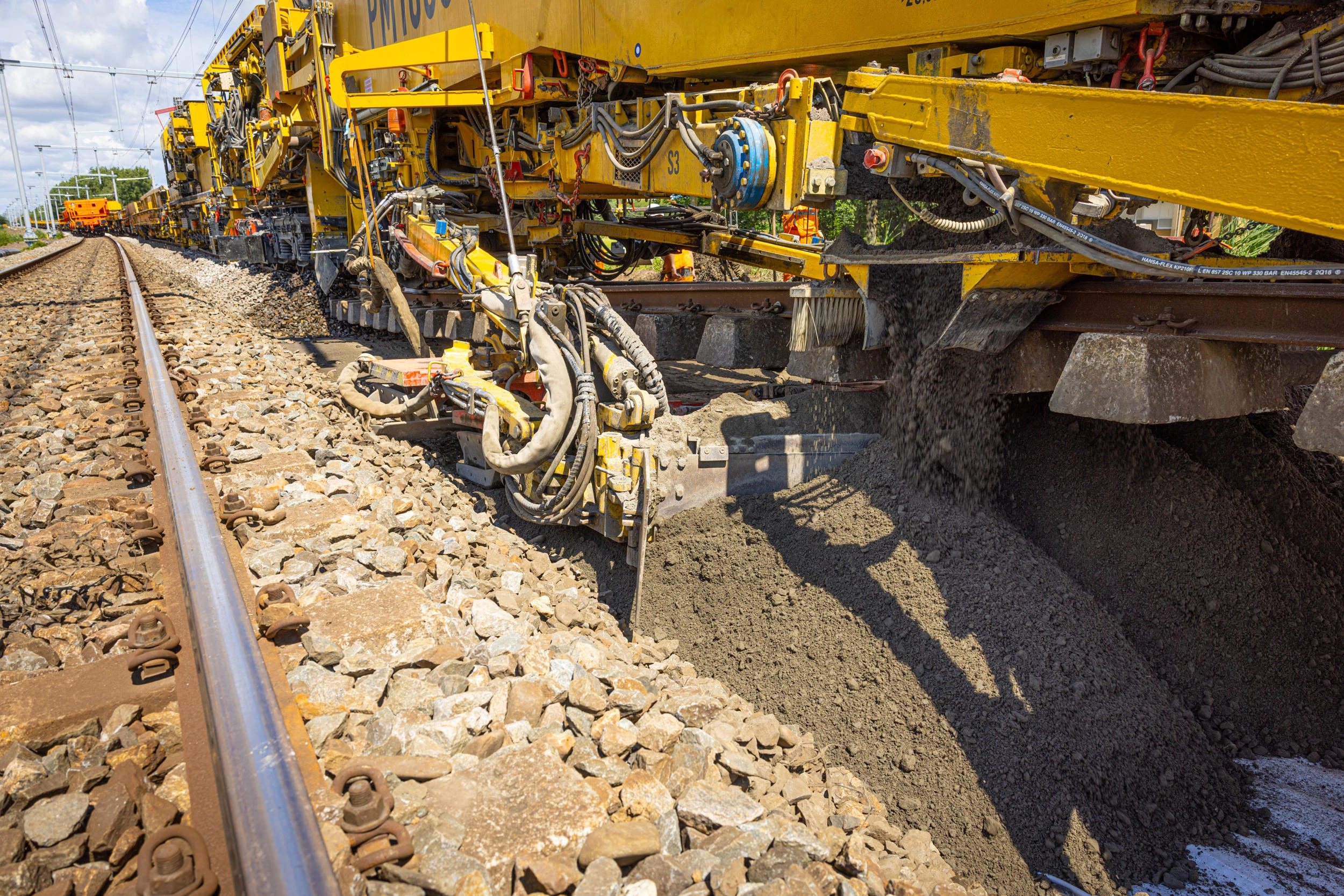

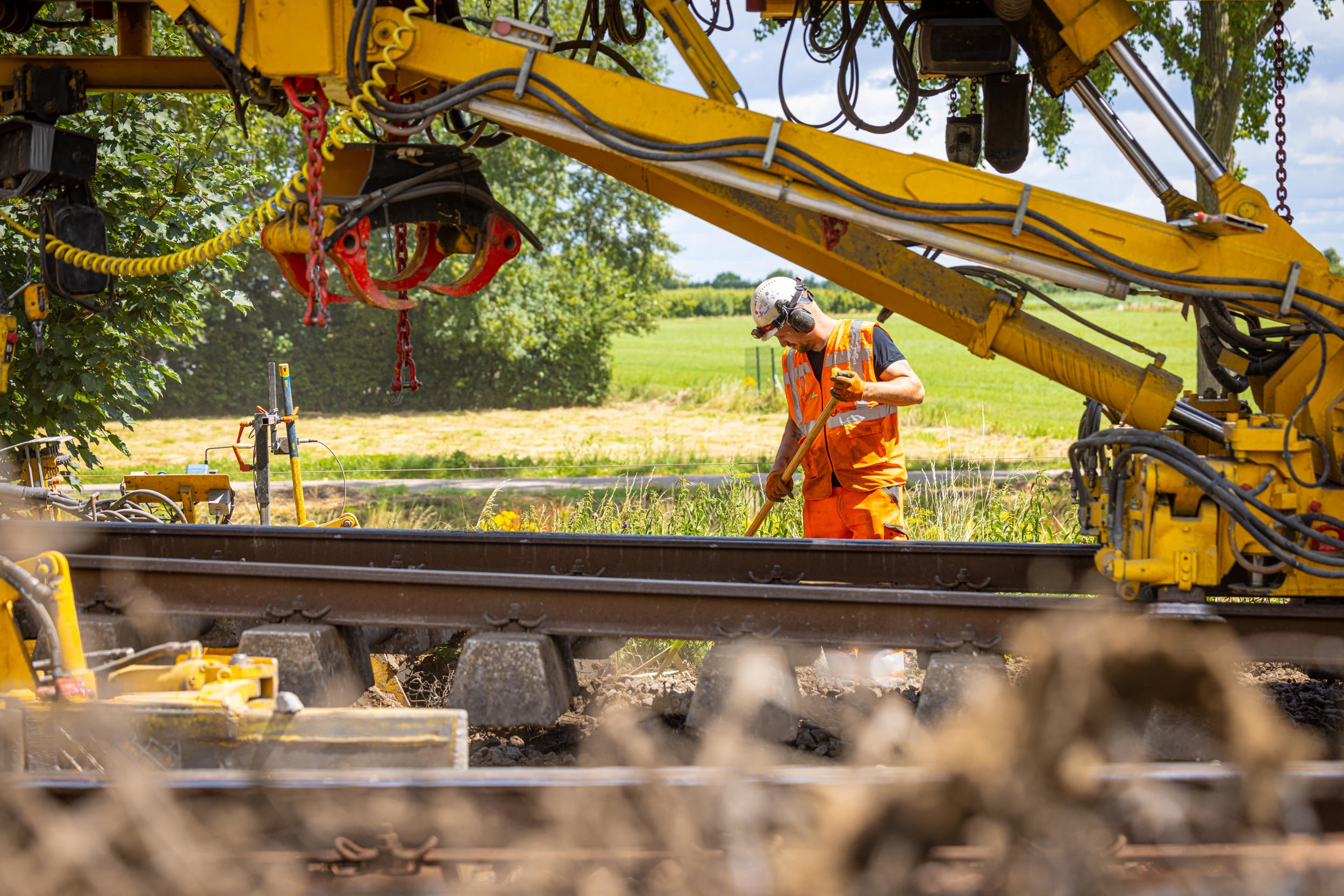

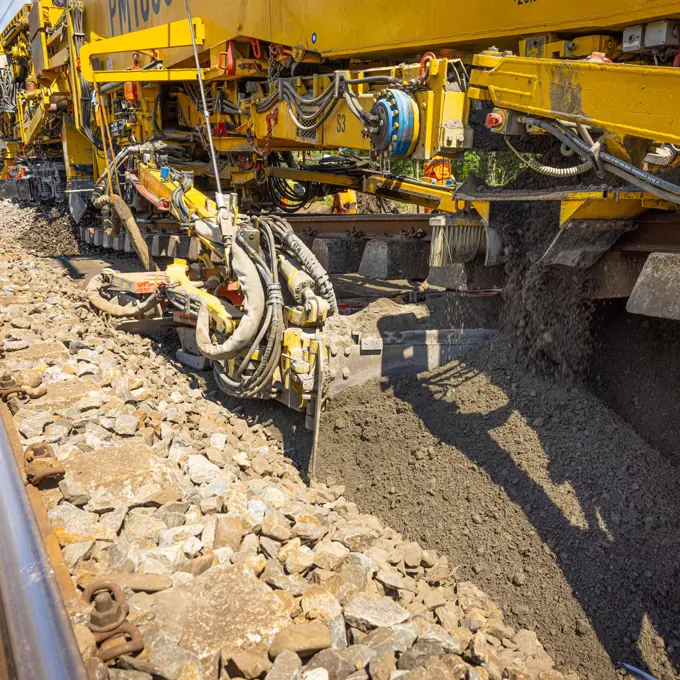

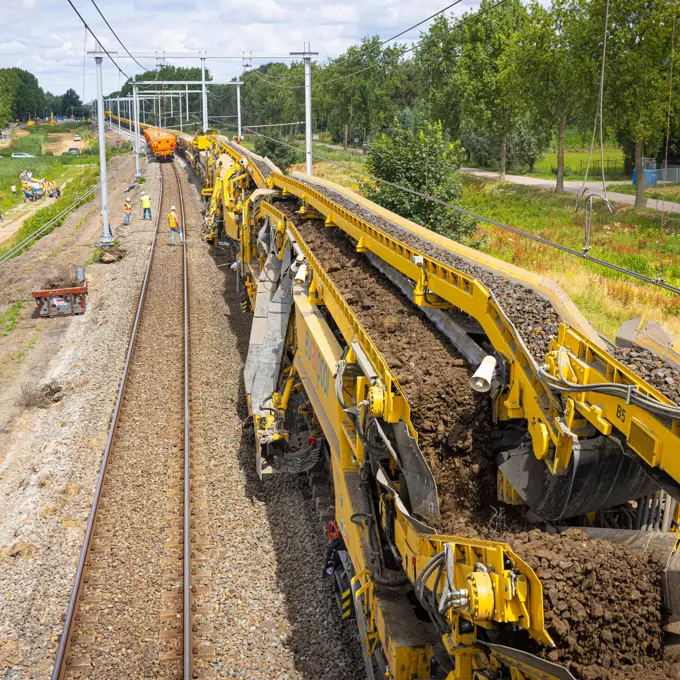

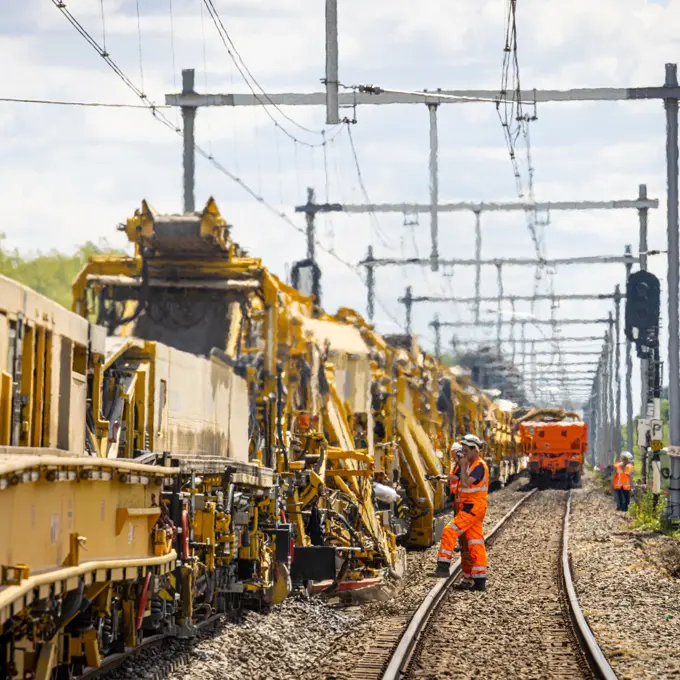

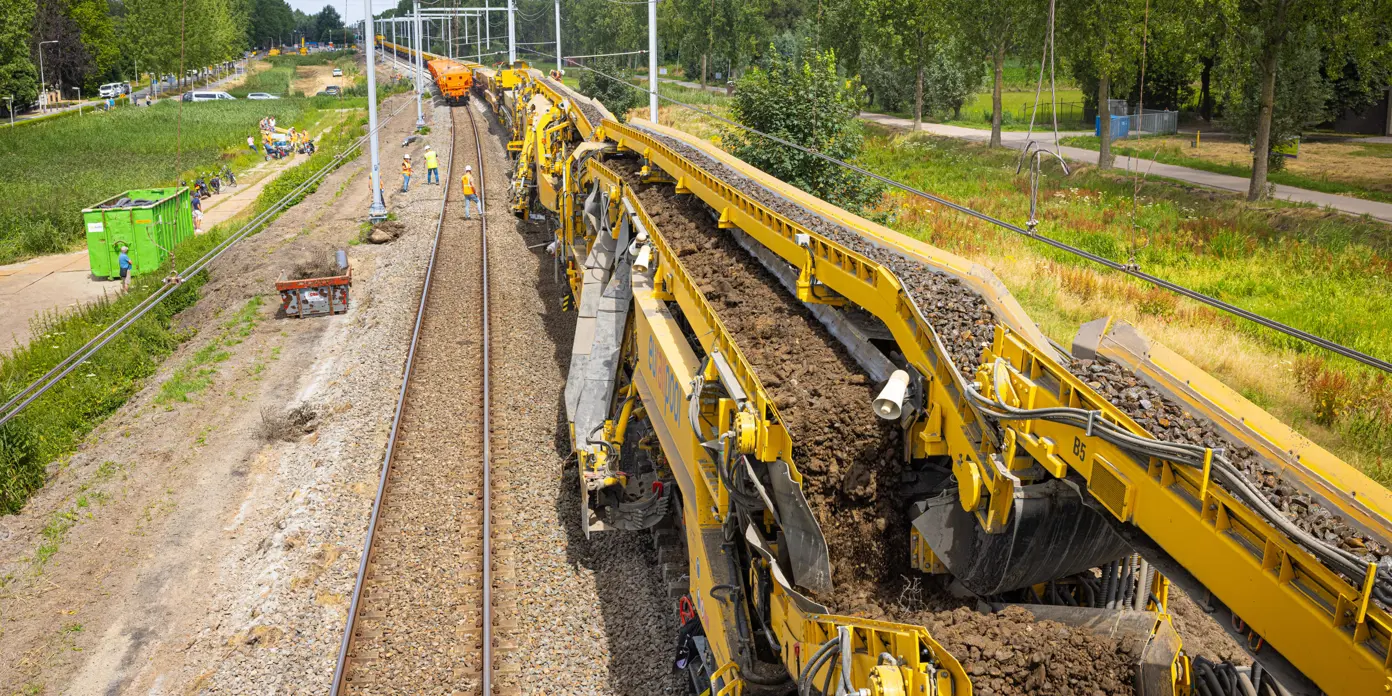

Vanmorgen in alle vroegte bracht de PM1000 de laatste PSS aan als nieuwe fundering onder het spoor. Komende dagen brengen we nieuwe ballast aan in de spoorlaag en is de stopmachine actief. Deze machine brengt het spoor weer op de juiste hoogte en plek. Morgen starten we ook met het terughangen van de bovenleiding.

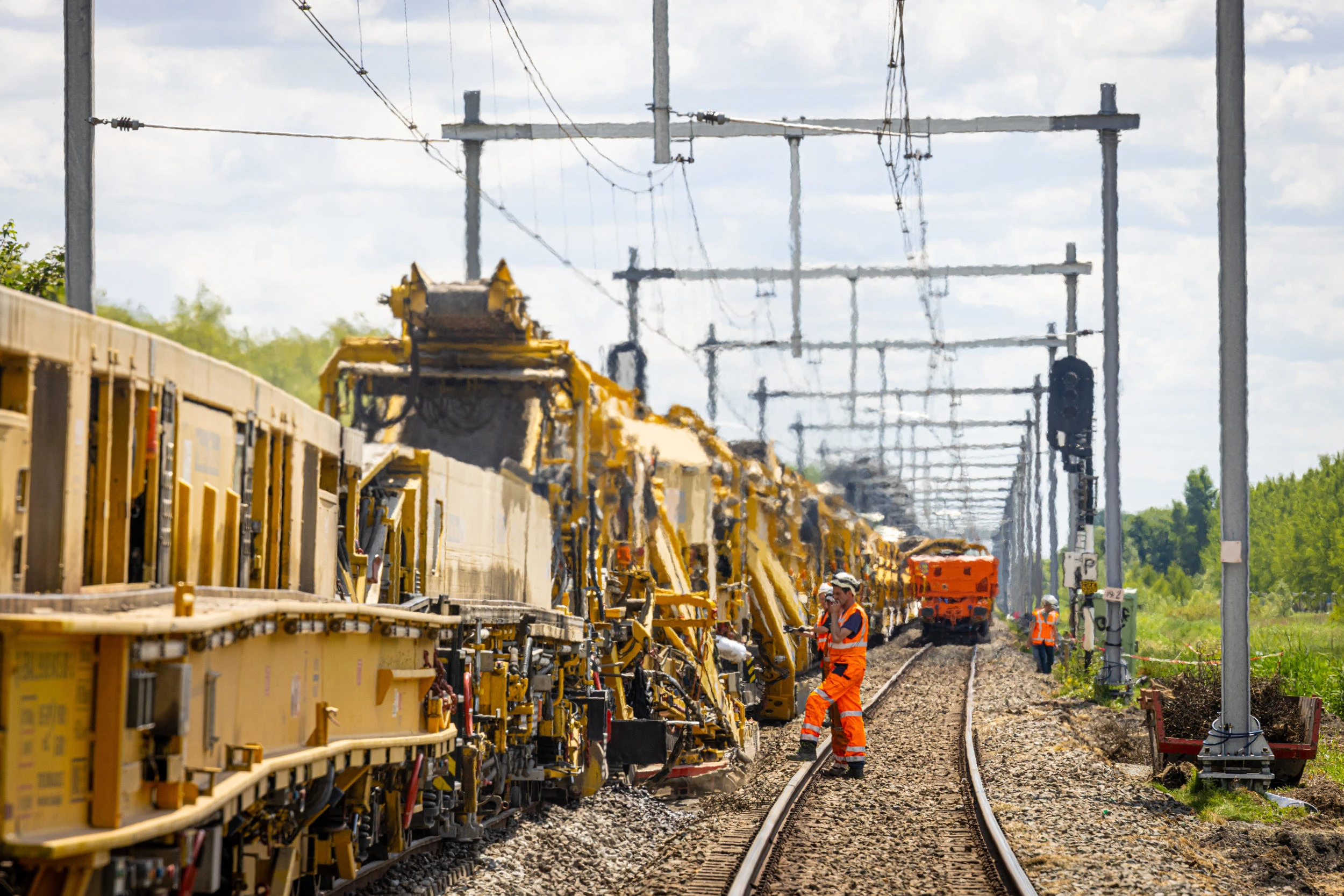

Eerder deze week maakte een drone prachtige beelden van de werktrein, die maar liefst 1.020 meter lang is.
21 juli 2022 || PM1000 morgen overdag langs tribune Parallelweg West
Vanmiddag rond lunchtijd startte de PM1000 op het tweede spoor met het aanbrengen van de PSS-laag. We verwachten dat de werktrein morgen overdag langs de tribunes rijdt. Vanaf de Parallelweg West heb je dan goed zicht op de werkzaamheden en kun je een stukje meelopen of -fietsen met de trein. Van 9.30 uur-11.30 uur staan er medewerkers bij de tribune om vragen te beantwoorden en uitleg te geven.
13 juli 2022 || Volg de werkzaamheden online
De werkzaamheden zijn zowel op locatie als online te volgen. Langs het spoor staan twee tribunes, waar de werkzaamheden vanaf een veilige plek te volgen zijn. In een eerder nieuwsbericht vindt u de locaties en tijden. Ook online kunt u meekijken met de werkzaamheden. Langs het spoor staat een webcam, die non-stop de werkzaamheden laat zien.
Via de BouwApp houden we iedereen op de hoogte van de voortgang en de actuele planning waarop de PM1000 vanaf de tribunes en via de webcam te zien is (te downloaden in de appstore of via uw browser: debouw.app, door vervolgens te zoeken op spoorvernieuwing Culemborg).
Bewonersbrieven
Direct omwonenden informeren we regelmatig per brief over de werkzaamheden, planning, voortgang en eventuele hinder. U kunt alle brieven hieronder terugvinden en downloaden.
Bewonersbrieven

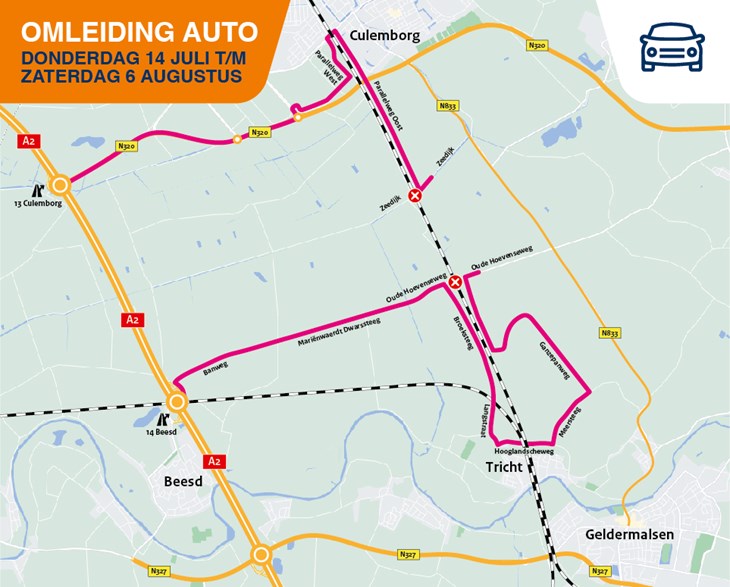

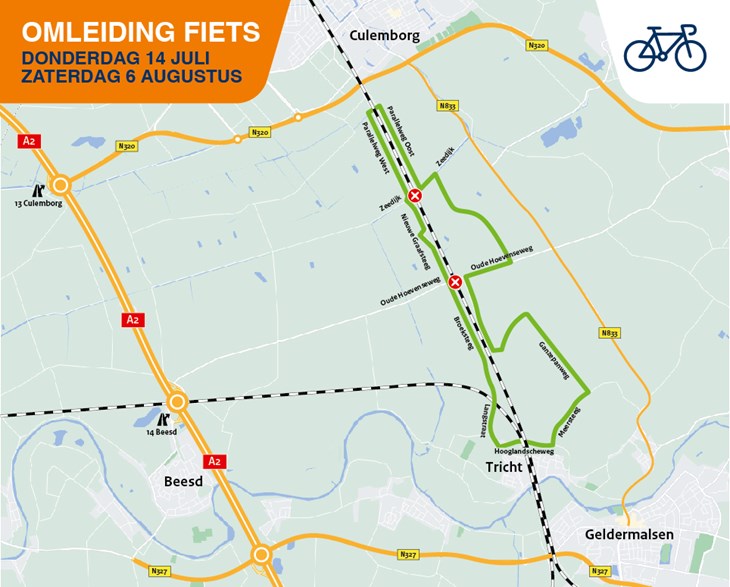

- Bewonersbrief buitendienststelling 14 juli-6 augustus pdf 317,19 kb Download
